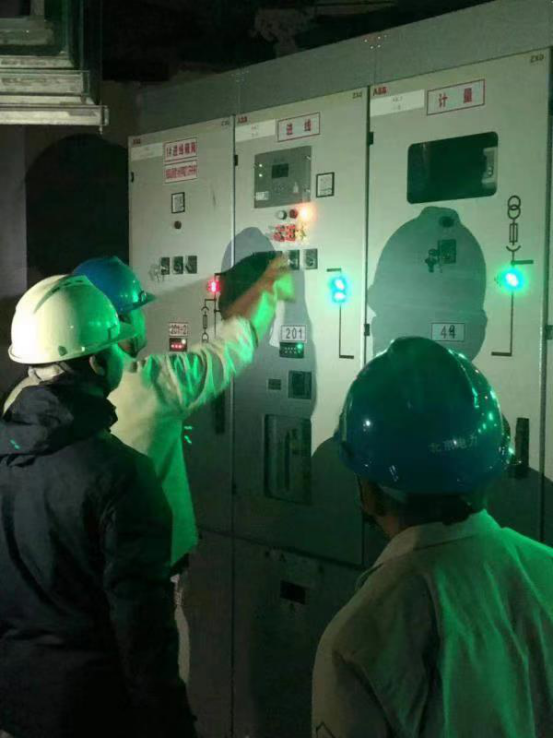

中国能源报-中国能源网 | 8月30日,由北京市电力公司组织建设的国家高山滑雪中心配网工程之一的首座配电室成功投运,提前满足明年2月北京2022年冬奥会首场“相约北京”系列测试赛造雪引水泵站的用电需求。这也是所有新建冬奥场馆投运的首座配电室。
位于延庆区小海陀山的国家高山滑雪中心为新建竞赛场馆,主要承担冬奥会速降、回转、大回转、超级大回转比赛。为保证赛时电力高可靠供应,该场馆共需配套建设分界室5座、配电室8座、箱变29台,雪道开挖20公里、敷设电缆113公里。其中,国家高山滑雪中心首座配电室共计安装开关柜设备82面、变压器6台,主要用于造雪引水泵站供电。
“为了给涉奥场馆提供优质用电服务,我们将保障触角从分界室延伸至了用户侧。”北京电力冬奥办相关负责人介绍说,按照北京冬奥组委的要求,公司充分借鉴2008年夏季奥运会经验,创新提出了场馆建设与服务保障“一体化”模式,在方案、设计、物资、建设、评估、保障六个方面明确“谁建设、谁保障”的主体责任,对场馆外电源至配电室永久工程以及赛时临时工程开展全过程工作组织服务。同时,将在赛时向北京冬奥组委、冬奥场馆提供全方位的电力保障支持。
作为首座纳入场馆建设与服务保障“一体化”模式的冬奥场馆,国家高山滑雪中心的建设进度和质量都受到多方关注。在工期一再被压缩的情况下,北京电力积极协调人力物力、加大投入,同步开展设计审核、标包划分、物资选型等一系列工作,确保整体配网工程顺利推进。
“别人穿防晒服,我们穿着棉大衣,还要配备各种日常药品甚至防蛇咬药品。”北京电力工程公司电缆分公司项目经理张磊白天带队驻扎在海拔2000多米的施工一线,与突变的天气、险峻的地形、复杂的作业环境打交道,晚上则组织召开日例会,根据里程碑时间计划统筹推进各项工程进度。
冬奥延庆赛区为山地施工,由于作业面和运输通道狭窄,沟道开挖、电缆敷设、设备安装等各环节要与建筑、造雪、缆车等其他专业交叉进行,部分设备物资还需要二次搬运上山。面对复杂的施工条件和气象状况,国网北京电力高度重视,统筹制订施工安全和防汛工作预案,做好人员队伍安全教育和防汛演练工作,运用智能化系统实现施工现场视频监控全覆盖。同时,公司冬奥办建立冬奥场馆电力工程建设周例会、专报等工作机制,对外与市重大项目办、北控京奥公司、工程总包单位等各方共享信息,对内与公司各部门、各单位协调解决建设过程中的难点问题,在各相关保障专业中率先取得阶段性成果。
据悉,国家高山滑雪中心配电网工程预计将于2019年11月前全部投产。

- 冬奥场馆将100%清洁供电2019 / 06 / 24
- 北京冬奥场馆将实现100%清洁能源供电2019 / 06 / 24
- 冬奥相关电网进入全面建设阶段2019 / 06 / 21
- 国家电网成为北京冬奥会官方合作伙伴2019 / 05 / 11
- 清洁能源让冬奥更璀璨2019 / 05 / 10









- 阳光电源日本展会签单100MW
- 国家电投年度“成绩单”亮眼
- 红沿河核电基地上网电量再创新高
- 2020清洁取暖县长论坛媒体吹...
- 国家电投首期战略论坛成功举办
- “零碳中国”倡议在京发布
- 天鼎联创携手宏华国际 共创海...
- 生态文明社会化实验室“企业...
- 中国能建参与完成的“长江三...
- 阿特斯集团2020年新春联欢会...
- 阿特斯2020全球销售大会拉开序幕
- 中国智慧能源产业联盟学术委...
- 国际新能源年会共商“转型和...
- 2020年中国水电发展论坛暨水...
- 2020年山西省能源工作会议召开
- 鉴衡成立风能专家委员会
- 2020硅藻新材料科研成果新闻...
- 能源数据与网络安全展将于3月...
- 电力网络安全形势严峻 电力关...
- 2019超临界二氧化碳循环发电...
