鄂州发电公司复工复产再提速
2020-03-25 11:26  · 来源:鄂州发电公司  · 作者:胡章捷  · 责编:李慧颖

  截至3月23日,鄂州发电公司281名职工,外委项目部612人已复工在岗,1号机组引风机、DCS改造项目,5号机组D修,三期工程灰场建设等项目进度正加速推进。

  外委单位员工返岗

  疫情发生以来,作为湖北省抗击疫情的主力电源点,公司积极构建与地方政府、周边村镇和外委单位联防联控“大防疫安全观”,600余生产一线干部职工主动请缨,连续驻厂60余天,坚守抗疫保电一线。截至3月24日,今年累计发电24.9亿千瓦时,供热5.4万吨,存煤68.5万吨,有力保障了武汉、鄂州电力、热力稳定供应。

  当前,持续做好“抗疫保电”工作仍是重中之重,检修技改项目也面临着新的挑战。湖北省内火电机组利用小时数同比下降近45%、社会用电大幅下降,给装机规模大、效率高的百万机组带来春季检修黄金期。与此同时,原计划于2月上旬完成的机组检修和环保改造工作受疫情影响延期五十余天,大幅压缩了检修工期,交叉作业面临的风险增大。

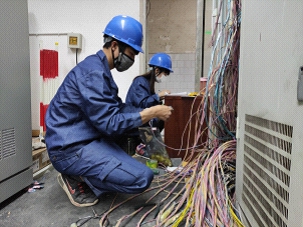

  1号机组DCS改造现场

  为破解困难,公司密集采取系列硬核措施:利用中央指导组、省督导组调研机会就返厂人员通行难、辅工出村难、外委单位员工食宿安全等问题进行了沟通,取得了政府及施工单位的支持;多次召开专题会议再研究再部署,制定了《应对新冠疫情技改和工程项目复工方案》,成立了三期尾工及环评验收复工防疫工作组、一期技改复工防疫工作组;根据人员、施工、设备特点,检修技改项目做到“一机一方案”,利用最精干的队伍加强分区分级分类指导。

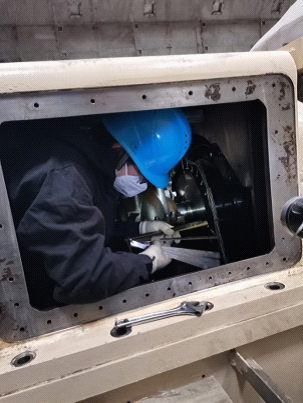

  5号机组D修

  战鼓催征稳驭舟。下一步,公司在全力抓好疫情防控工作的同时,组织各单位做到施工标准不降,防疫措施不断,推进力度不减,确保检修技改项目按照工期目标计划如期建成。

中国能源网 http://www.cnenergy.org
新闻立场




94%
6%
相关阅读
【稿件声明】凡来源为中国能源报(能源网—中国能源报)的稿件,版权均归中国能源报所有,未经 中国能源报社书面授权,禁止进行转载、摘编、复制及建立镜像等任何使用,违者将被追究法律责任。
video
interview
exhibition
更多

地址:北京市金台西路2号人民日报社新媒体大厦 联系电话:010-65369450(9491/9438)官网 QQ群253151626

邮箱: nengyuanwang@126.com | 京ICP备14049483号-5 | 京公网安备 11010502033025号 | 中国能源报社版权所有2009
